Galería Fotográfica
Así va el grupo 1 del proyecto Avenida Ciudad de Cali
Noticias
Avenida Ciudad de Cali conectará con la Primera Línea del Metro de Bogotá
Bogotá, 12 de mayo de 2023.Más de un millón de habitantes de las localidades de Bosa y Kennedy se beneficiarán con la construcción de la avenida Ciudad de Cali, que a la fecha cuenta con una inversión de $709.429 millones incluyendo obra e interventoría.

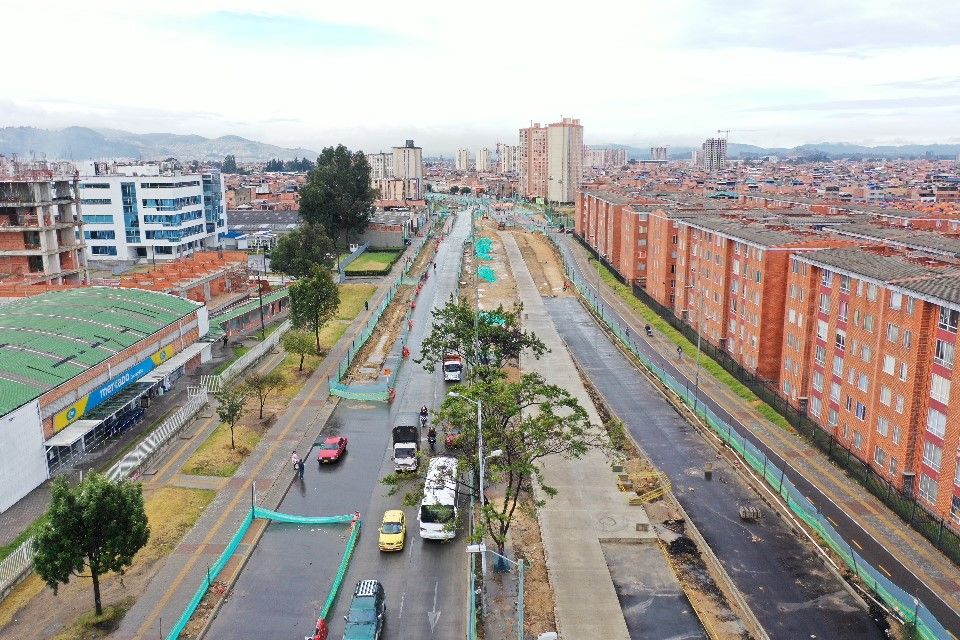

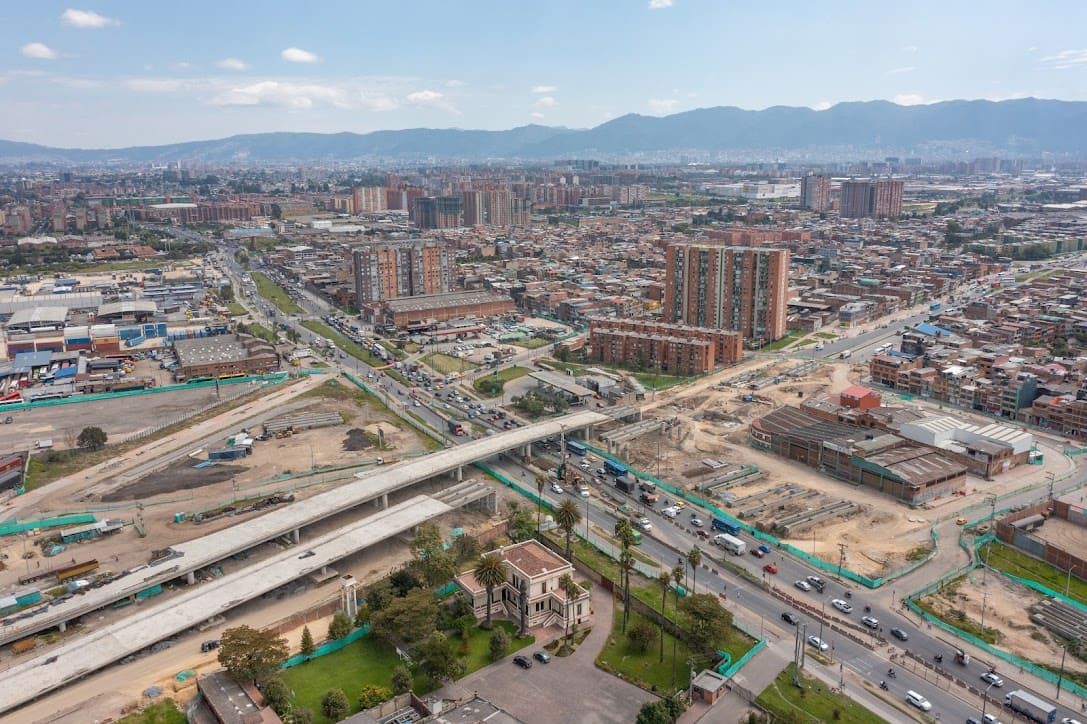

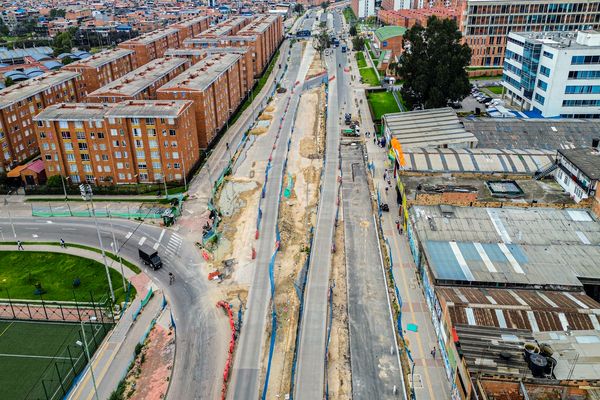

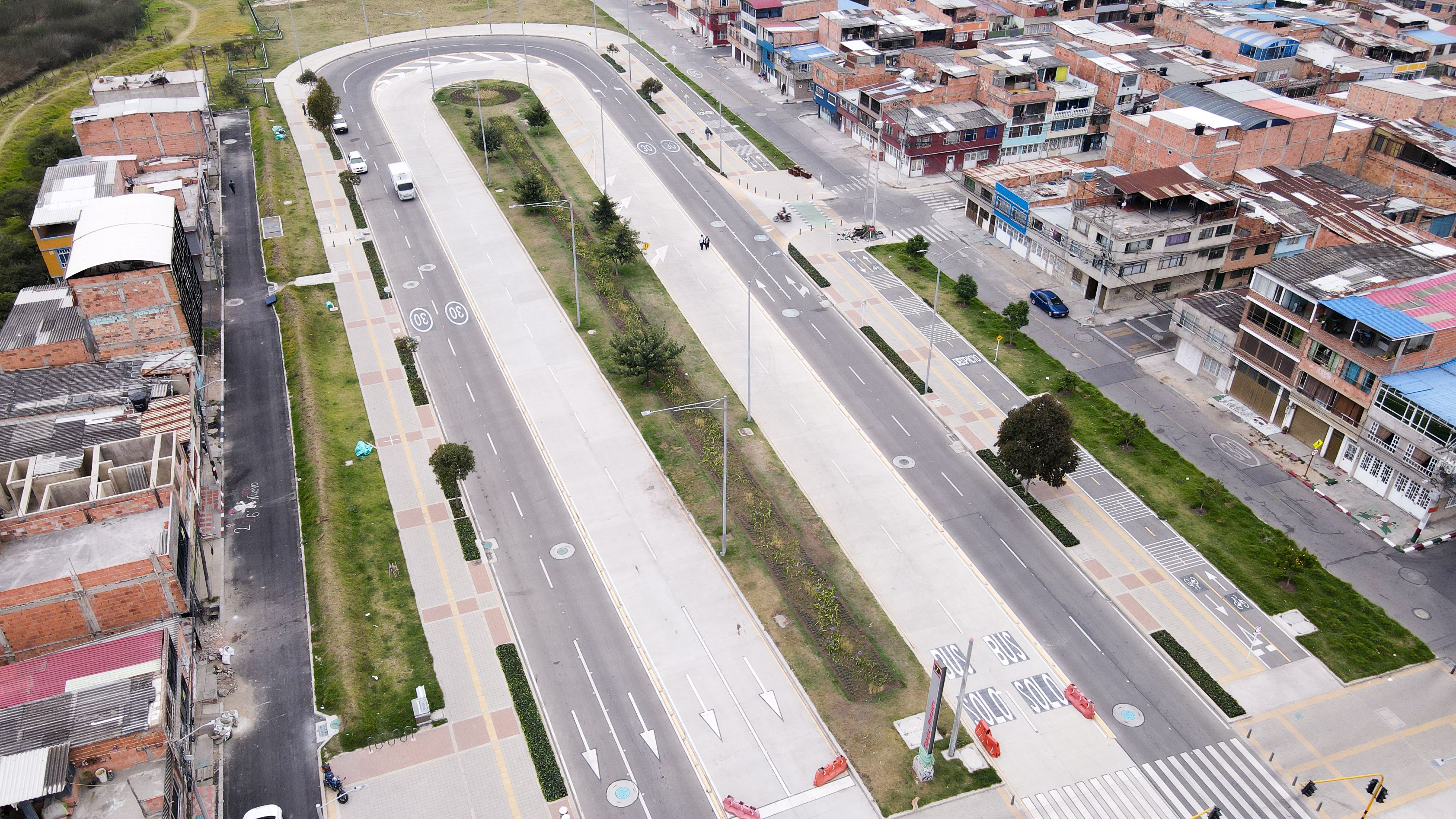

Así avanza el grupo 1 del proyecto Avenida Ciudad de Cali

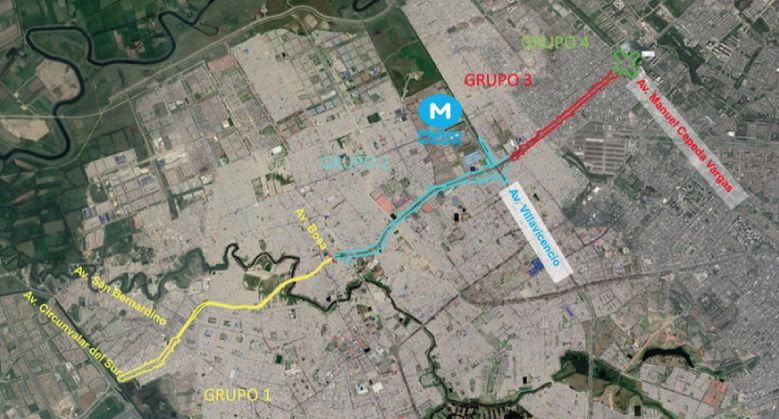

¿De dónde a dónde se construirá este tramo?
Desde la Av. Circunvalar del Sur hasta la Avenida Manuel Cepeda Vargas se construye el primer tramo de la Avenida Ciudad de Cali.

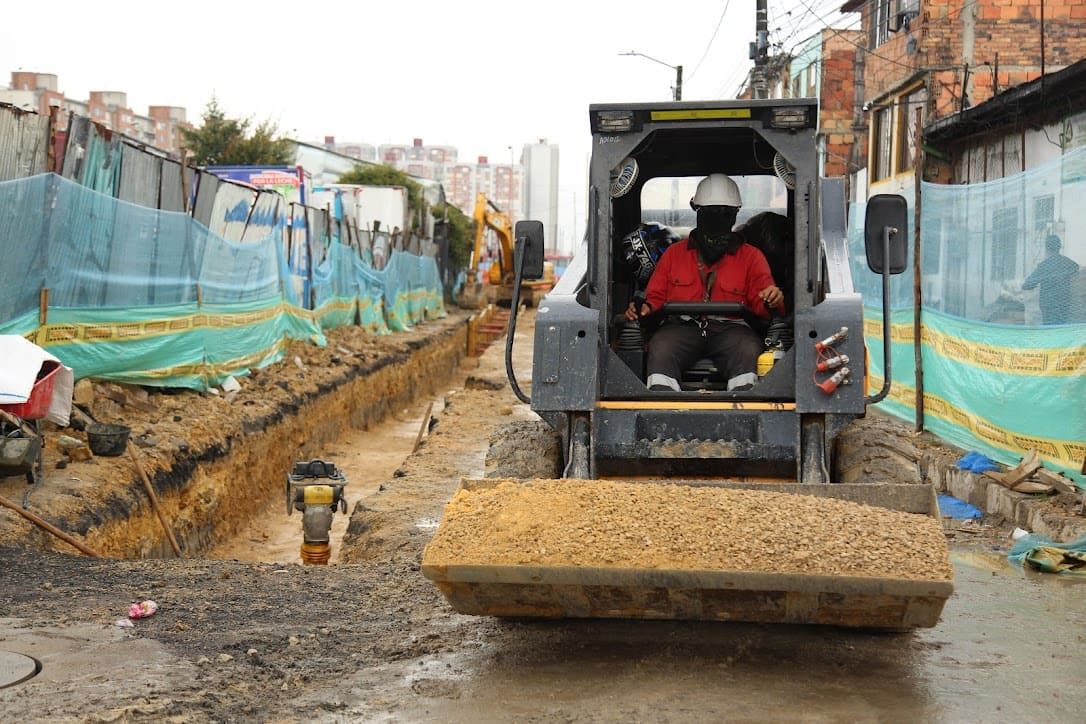

La construcción del Tramo 1 estará a cargo de cuatro grupos con el fin de ahorrar tiempo y contribuir a la reactivación económica de la ciudad. Así generaremos más empleo por parte de las empresas que intervienen de manera directa e indirecta el proyecto.

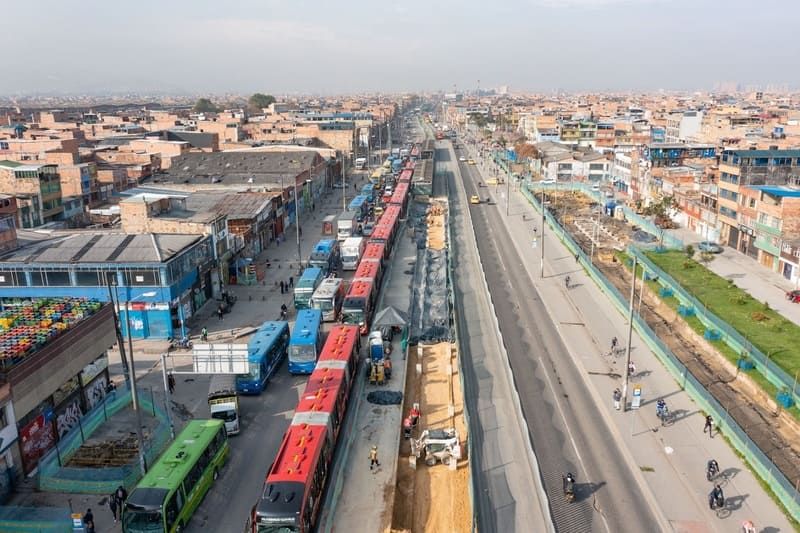

Grupo 1
Avance: 51,11%
Fecha proyectada de finalización: Mayo de 2023. Sin embargo se están adelantando las gestiones necesarias para prorrogar el contrato de obra e interventoría por un término de 10 meses.

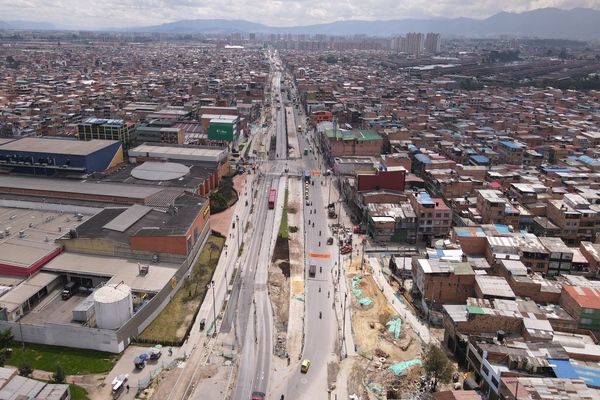

Grupo 2
Avance: 35.87%
Fecha proyectada de finalización: Febrero de 2024

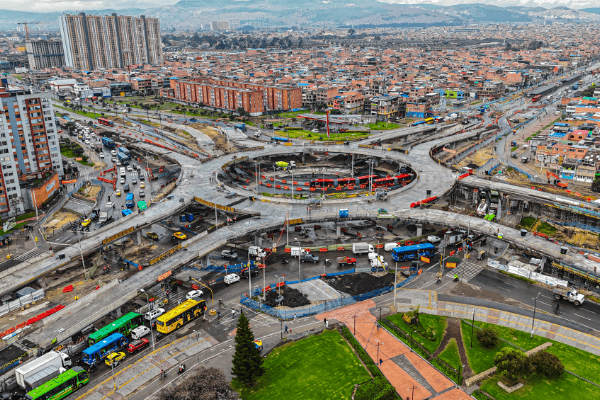

Grupo 3

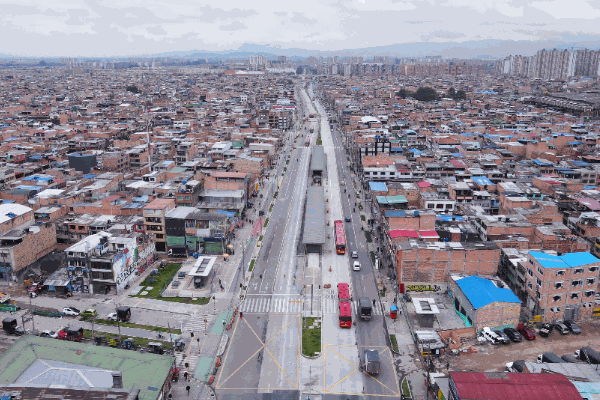

Entre la Avenida Villavicencio y la Avenida Manuel Cepeda Vargas
Avance: 11.87%
Fecha proyectada de finalización: Febrero de 2024
Ver más información

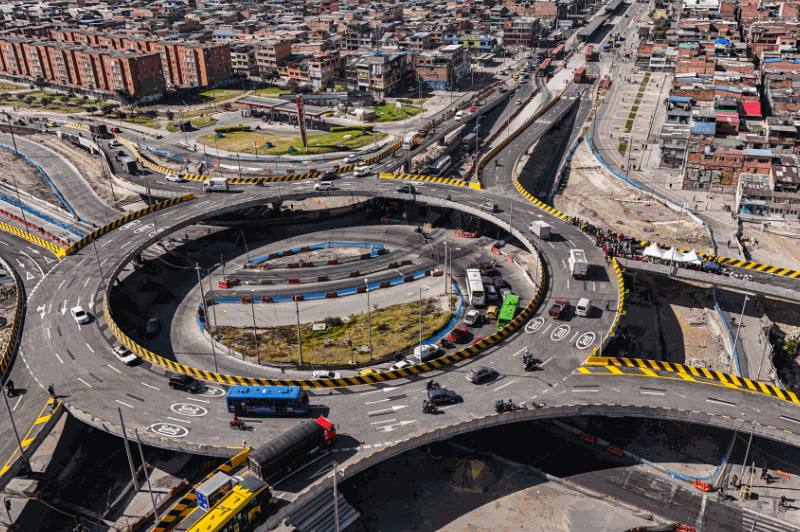

Grupo 4

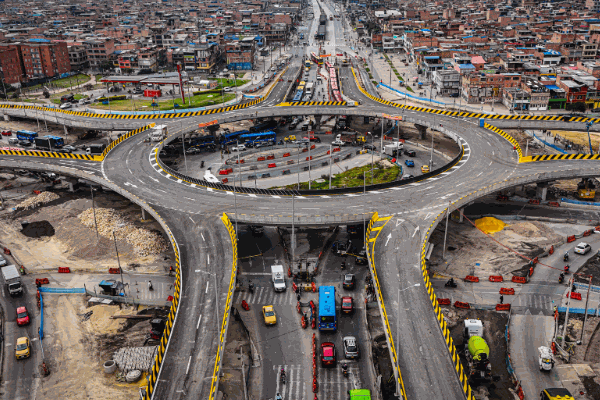

Intersección de la Avenida Manuel Cepeda Vargas
Características de la obra
-
Inversión obra: $ 657.754 millones, Inversión interventoría: $ 51.676 millones, Total inversión: $709.430 millones.
-

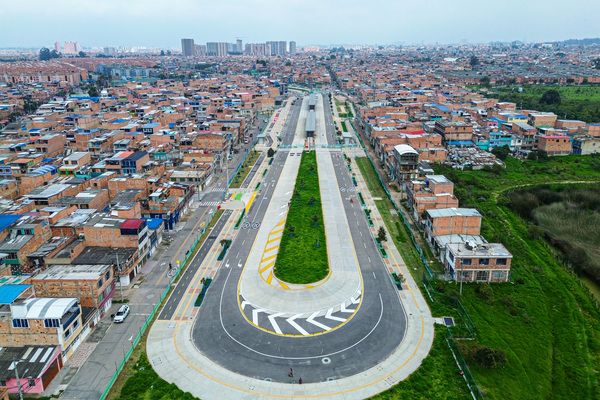

Longitud de 7.4 km, comprendidos entre la Avenida Circunvalar Sur (limites de Soacha) y la Avenida Manuel Cepeda Vargas.
-
137.807 m2 de espacio público.
-
752.012,78 m2 de zonas verdes.
-
3.926,73 m de ciclorruta en andenes, más 4.796,7 m de ciclorruta continua y 242,58 m de ciclorruta reconstruida.
-

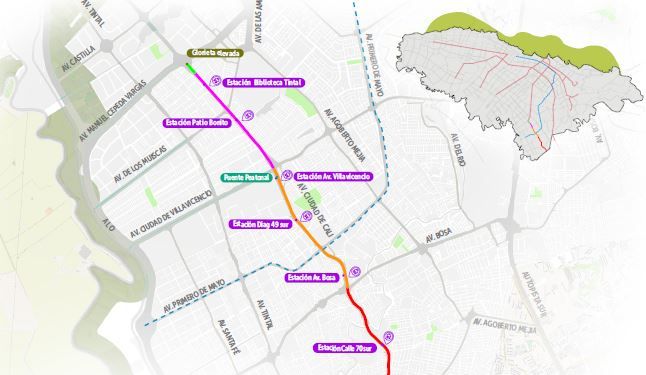

Un puente peatonal que conectará los dos costados de la troncal, permitirá el acceso a la estación de Transmilenio en cercanías a la Av. Ciudad de Villavicencio y facilitará el acceso a la futura estación del Metro, a través de una pasarela.
-

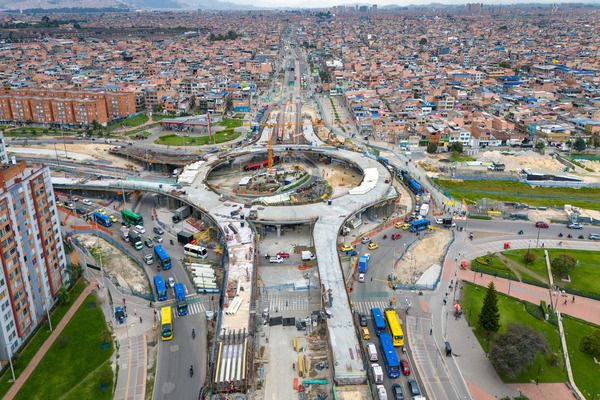

Una glorieta elevada para tránsito de tráfico mixto.
-
Una glorieta a nivel para tránsito de buses articulados (BRT).
-

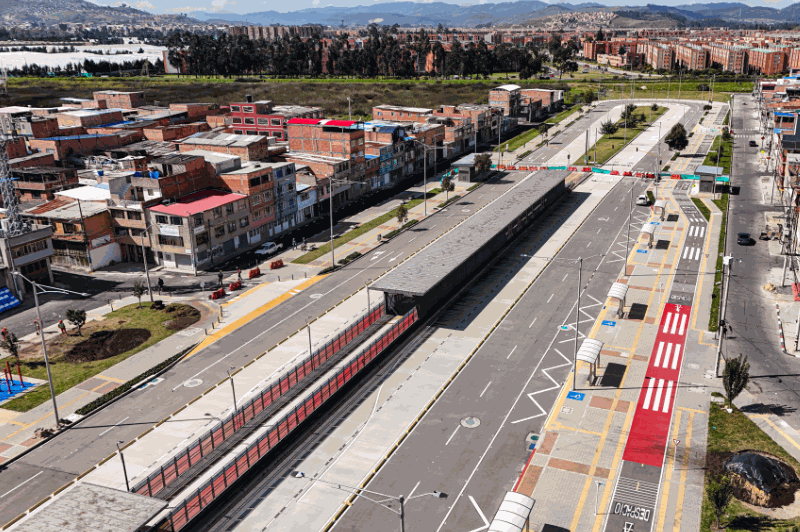

Construcción de 8 estaciones de Transmilenio (dentro de las cuales, 2 corresponden a estaciones en operación que serán desmontadas en su totalidad y reemplazadas por nuevas estaciones).
-
Construcción de 7 cicloestaciones.
-
Una conexión operacional con la Troncal Américas.
-
Una conexión intermodal con la Primera Línea del Metro de Bogotá.
-
639 predios requeridos para el desarrollo del proyecto.
Beneficios de la obra
-
Vías más amplias, iluminadas y seguras para los habitantes de las localidades de Bosa y Kennedy.
-
Ubicación externa de las taquillas.
-
Aumento en la frecuencia y velocidad de viaje en el transporte público.
-
Estaciones más amplias, cómodas y seguras.
-
Interconexión modal con la Primera Línea del Metro de Bogotá.
-
Conexión operacional con la Troncal Américas.
-
Corredor ambiental sostenible con amplios andenes para peatones, biciusuarios, nueva arborización (994 árboles al final del proyecto, aumento de arbolado actual en un 15%).
-
Modernización de las redes y subterranización de servicios públicos (Acueducto y alcantarillado, EAAB, CODENSA, etc).
-
A futuro, posibilidad de conexión con Soacha (Ciudad Verde), extendiendo la Troncal hasta dicho municipio.
-
Mayor conectividad con otras troncales. - Ciclorruta bidireccional por el costado occidental.
